花岗岩麻石脱硫塔堵漏维修施工方案

2018-9-20 7:23:33      点击:
一、工程概况
1、麻石是花岗岩,麻石脱硫塔主塔防渗漏维修主要工作量:
脱硫塔主塔内径2700mm,附塔内径1800mm,塔体高度均为16米;数量:7台。

图(1)从脱硫塔外观看到漏液已经很严重,在当前环保压倒一切的形势下,必须整改,尽快堵漏。
2、根据脱硫除尘器现场运行情况,脱硫除尘器砌筑缝隙漏气、漏水,磨损,由于设备主体向外渗漏废水并形成结晶、结垢,外观结垢渗漏情况影响环境,为彻底解决这一问题,我公司专业技人员根据这一现状及多年维修经验,共同讨论技术实施方案,经全方面考虑,反复研究、分析这些问题,严格按照施工工序,从各个方面多种工序联合控制渗漏问题;本着最大限度节省投资为原则,特制定如下维修改造方案。
二、施工维修工序及应对措施
针对渗漏问题;我公司决定在停炉期间先处理塔体内部问题,内部工作做好后转到外部工作。
1、开洞、支脚手架等准备工作。
2、塔体内部缝隙及塔壁结垢剔凿清理。
3、内部缝隙加固、填补密实。
4、塔体内表面基层处理
5、塔体内部防水层施工。
6、塔内防腐层施工。
7、塔体外部缝隙剔凿清理并勾缝。

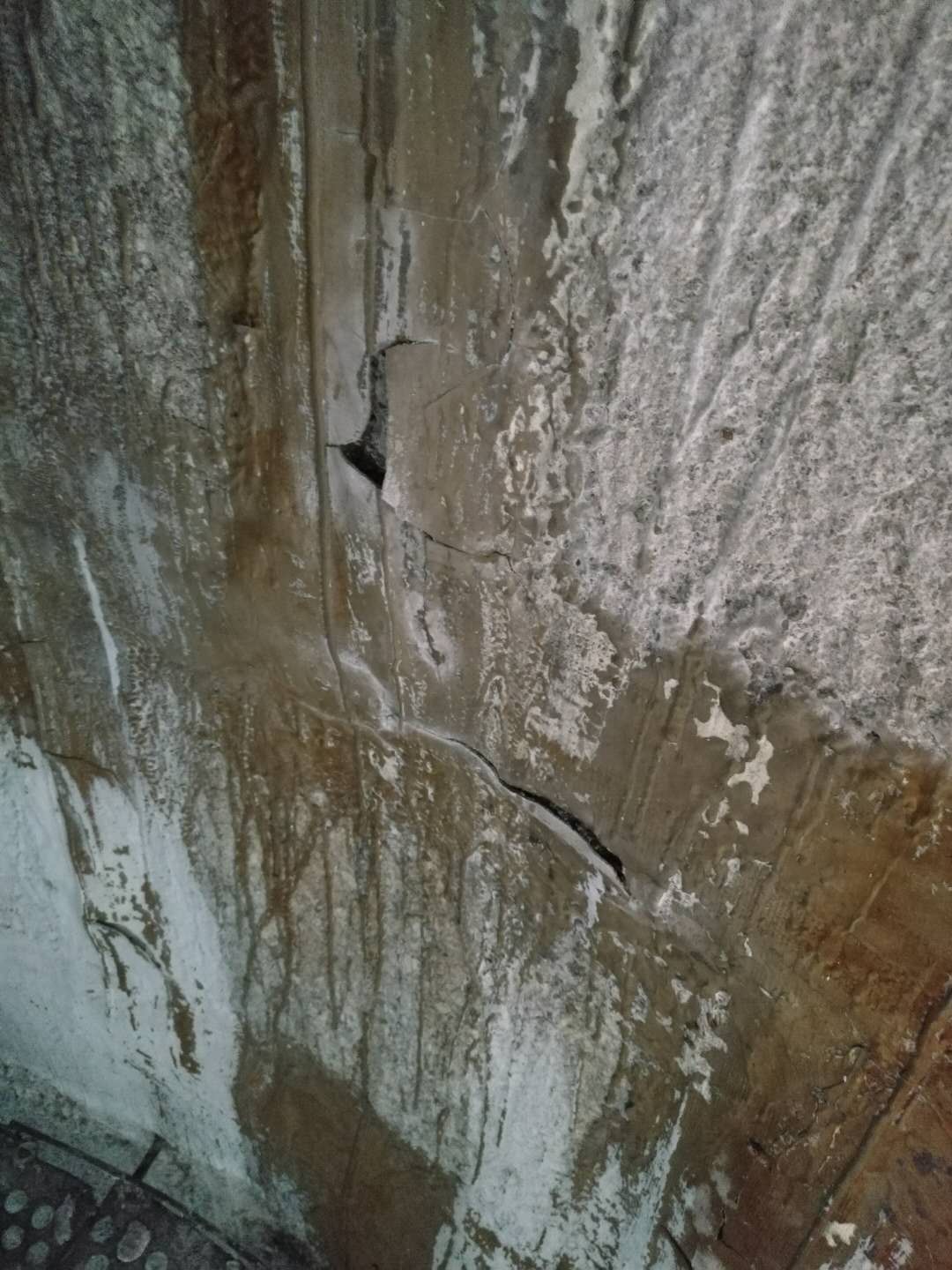

图(2)脱硫塔内部防腐材料已经严重脱落,传统采用的防腐材料是玻璃鳞片,结合强度差。
三、施工所用机械工具及租赁设备
脚手架二套,架板二套,切割机三台,角磨机三台,电钻电锤两套,搅拌器两个,钢钎锤子若干把,专用推车一辆,提升机两台等。
四、施工组织:
(1)主塔:根据工程具体情况,我公司派经验丰富的施工技术人员施工,及有施工管理经验的项目经理负责该工程的全面工作,负责工程的施工技术管理 ,负责安装技术及粘接材料的配比,负责监督工程质量,并协助工程安装计划及施工工程进度。安装前准备好砌筑材料和工具,水泥、石英粉、环氧树脂、呋喃胶泥等工作。基础工作准备好方可开始维修,具体工作如下:

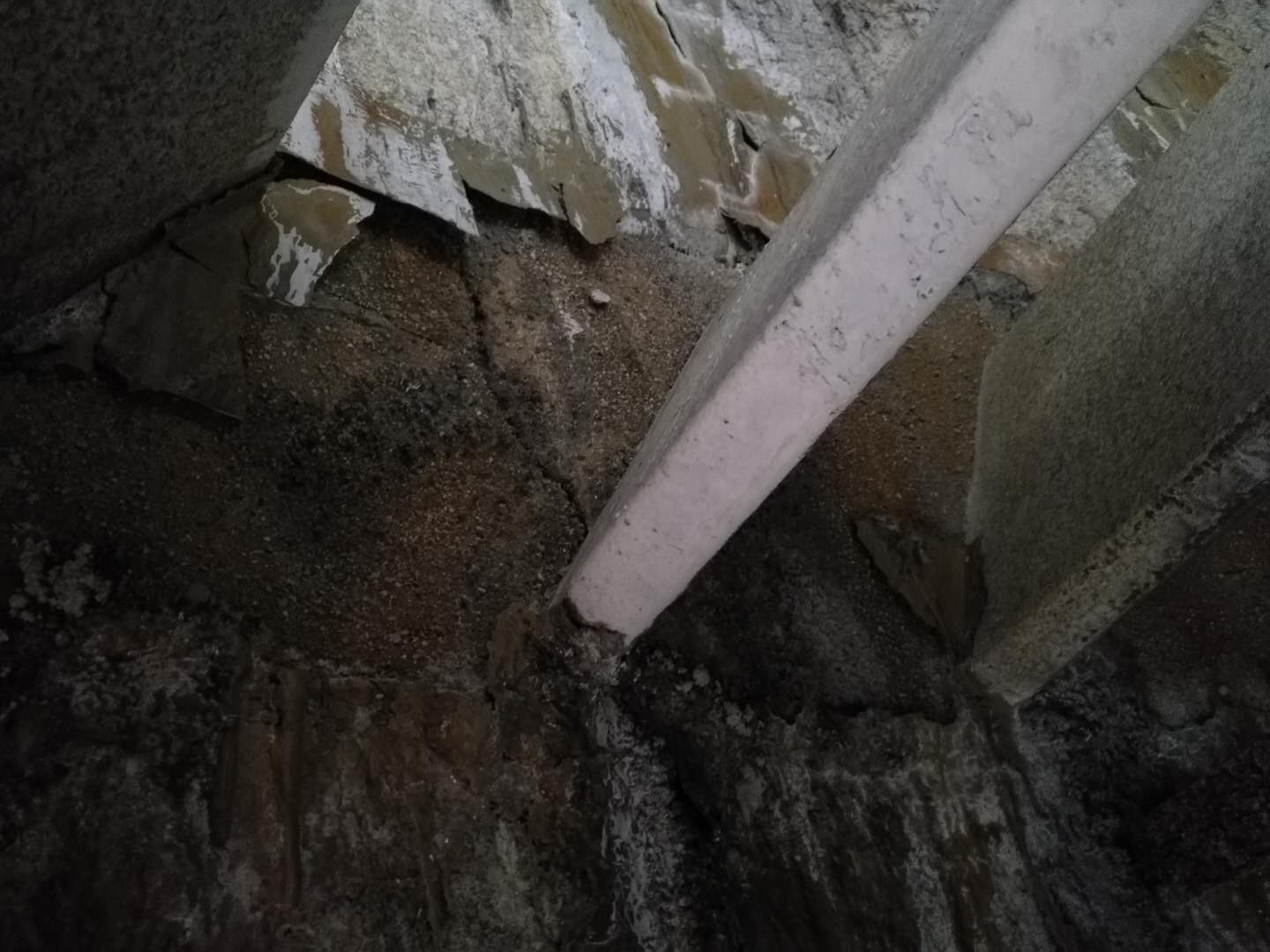

图(3)必须要清理掉将要脱落的防腐层
1、施工前准备好工具,租赁脚手架,现场搭脚手架,手拉葫芦3台,及配套施工工具。
2、从脱硫除尘器塔体外部凿开施工所需的的洞口,待人员、维修工具、脚手架等维修设施进入塔内搭建塔内脚手架。
3、根据除尘器内部尺寸搭建脚手架,把脚手架搭建到顶部,必须使脚手架稳定、安全、牢固,防治维修时发生意外。
4、维修人员准备好维修平台设施后,使用钢钎、锤子、电动工具开始除垢。还原塔体直径。
5、待塔壁结垢全部拆除清理干净后,开始剔凿内部缝隙,把松动的缝隙全部剔凿干净。
6、把每块石料缝隙进行加工处理,每块石料缝隙用钢钎、锤子把石料于水泥连接处残余松动水泥除掉,并用钢钎打出麻面新茬,打出牢固基层面保证粘结性。可提高防漏性能。

图(4)北京耐默公司正在对麻石脱硫塔内部施工中
7、脱硫除尘器内部缝隙剔凿清理干净后,对缝隙进行初步处理,用乙烯基树脂对缝隙接触面刷几遍,提高牢固性。
8、配置KN17材料对缝隙填补,并用工具压实,保证灰缝饱满密实。
9、把所有缝隙填满压实后做加固层基层面处理,再刷一遍KN22材料。然后做KN17材料,用调制好的KN17材料抹面,压实。
10、对塔体内部整体抹KN17材料,压实、压光;起到对缝隙的二次保护作用。
11、待内部凝固到一定程度时,涂刷KN22材料二遍。
(2)附塔:KN材料施工
1、凿开施工所需洞口,根据除尘器内部尺寸搭设内脚手架,把脚手架搭设到顶部,必须使脚手架稳定、安全、牢固。
2、维修人员搭设好维修平台设施后,开始内壁表面清理修补,用抗裂砂浆修补凹凸面,补好后,用柴火或风机吹干湿面。
3、内壁表面水份吹干后,涂刷KN22材料底涂一遍,底涂施工完成风干后,开始KN17材料,衬层施工完毕后表面再涂刷KN22材料一遍。最后拆除脚手架,风干2天左右可投入施用。
五、服务承诺。
1、施工过程中一定服从甲方领导指挥,搞好文明施工、安全生产。
2、施工过程中一定遵守甲方有关规定和意见指导。
